Разработка ТЭБ: этапы работ, проверка исходных данных и состав итоговых материалов

12.08.2026
Организация разработки топливно-энергетического баланса

Краткий вывод

Как проходит разработка ТЭБ муниципального образования: запросы исходных данных, верификация, фактический и прогнозный баланс, межтопливная конкуренция и итоговые материалы.

Что включает услуга разработки ТЭБ

Разработка топливно-энергетического баланса — это цикл от определения территориальной базы и сбора данных до согласованного фактического баланса, прогноза и пояснительной записки. Наиболее трудоемкая часть обычно не арифметика, а верификация: разные источники используют разные годы, единицы, категории потребителей и границы территории.

Поэтому качественный проект начинается с реестра данных и заканчивается проверяемой расчетной моделью, а не одной итоговой таблицей.

Этап 1. Определение территории и отчетного периода

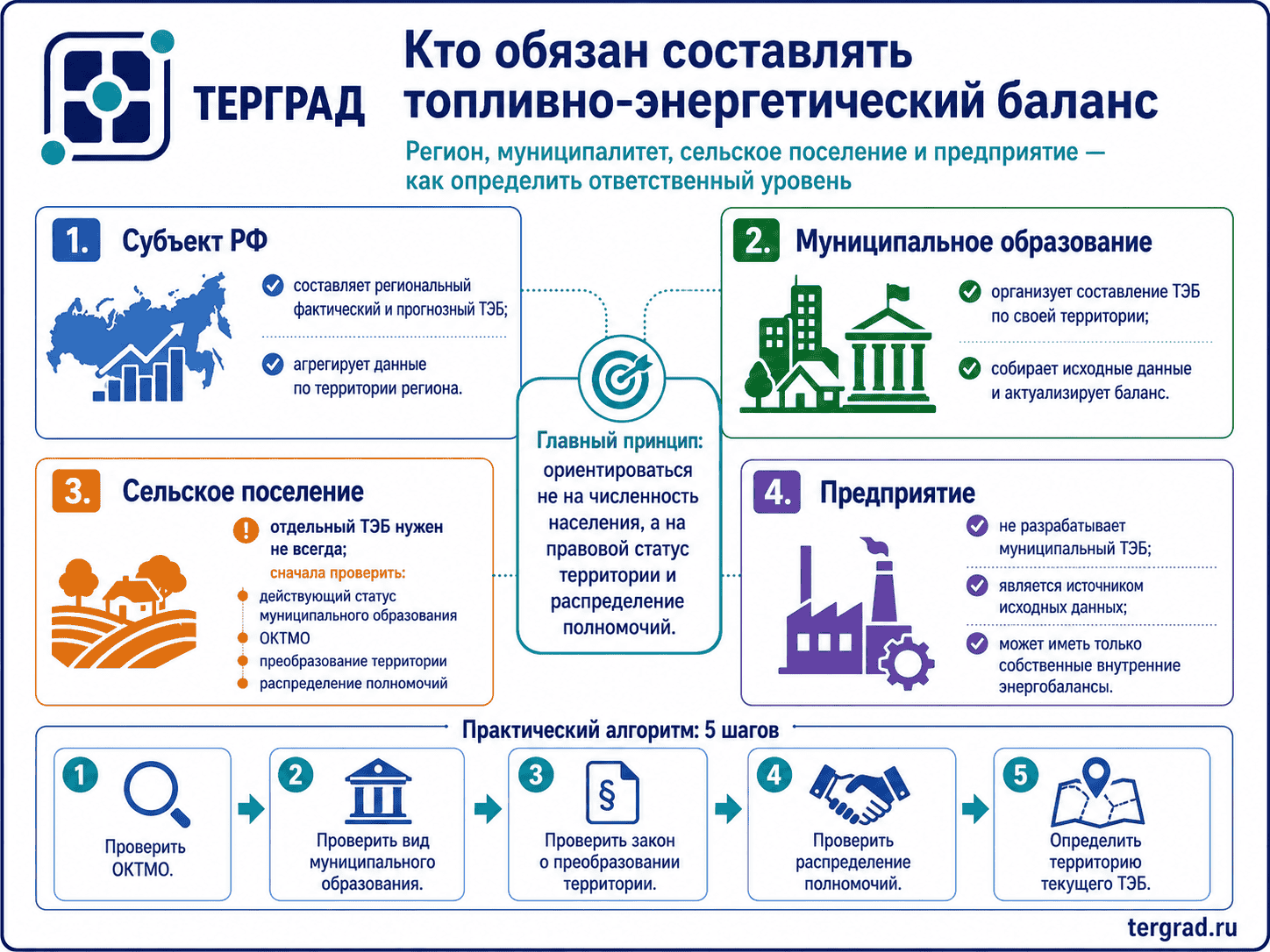

Участники разработки топливно-энергетического баланса

После муниципальных преобразований необходимо проверить действующие границы и ОКТМО. Нельзя автоматически складывать старые ТЭБ поселений, если они относятся к территории, которая изменилась.

Затем фиксируются:

  • отчетный год фактического баланса;
  • годы ретроспективы для проверки динамики;
  • горизонт прогнозного баланса;
  • состав ТЭР;
  • основные группы потребителей;
  • необходимость специальных расчетов, включая межтопливную конкуренцию.

Этап 2. Карта источников данных

Для каждого ресурса определяется основной и резервный источник. Например, по природному газу сопоставляются поставщик, статистика, газораспределительная организация и крупные потребители; по тепловой энергии — теплоснабжающие организации и схемы теплоснабжения; по электроэнергии — сбытовые/сетевые данные и статистика.

Результатом является таблица «показатель — источник — единица — период — статус проверки».

Этап 3. Запрос и сбор информации

Запросы направляются не общим письмом «дать все энергоресурсы», а по формам. В них заранее фиксируются единицы и разбивка по потребителям. Для муниципального ТЭБ особенно важны:

  • общий объем поставки/потребления;
  • распределение по группам;
  • территориальная привязка;
  • потери и собственные нужды;
  • производство/преобразование энергии;
  • крупные изменения, ожидаемые в прогнозном периоде.

Этап 4. Верификация фактических данных

Все значения проходят логические проверки. Если поставщик газа показывает один объем, статистика другой, а сумма организаций третий, разработчик должен установить причины: разные категории, календарные периоды, границы территории, отпуск по сети или начисление, технологические нужды и т.п.

В пояснительной записке важно не скрывать расхождение, а зафиксировать выбранный приоритетный источник и метод доведения баланса.

Этап 5. Фактический ТЭБ

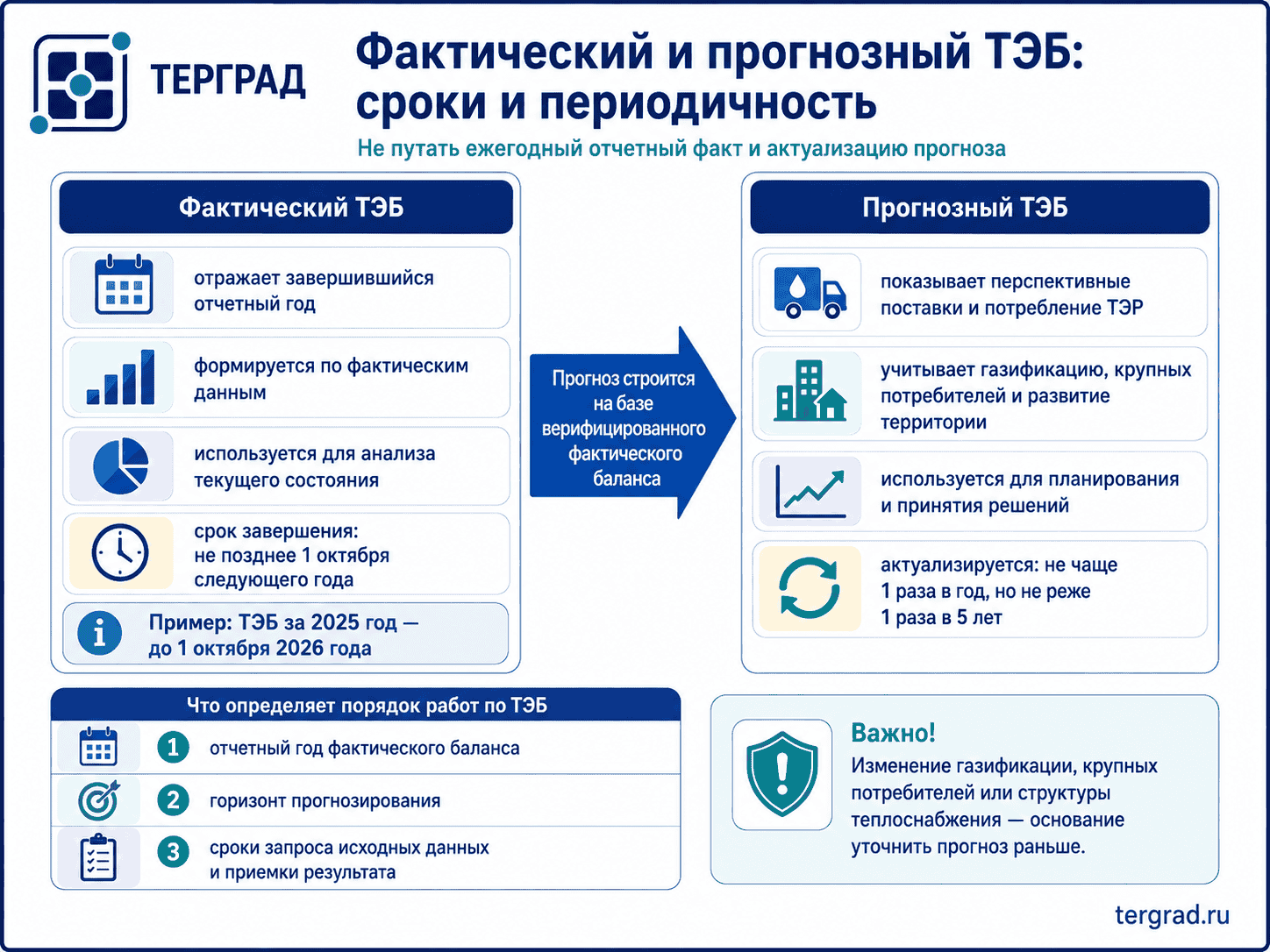

Сроки подготовки фактического и прогнозного ТЭБ

После верификации формируется фактический баланс в натуральных единицах и тоннах условного топлива. Потоки разделяются на поступление, преобразование, потери/собственные нужды и конечное потребление.

Фактический баланс становится базой для прогноза. Если базовый год не увязан, любой процентный рост только масштабирует ошибку.

Этап 6. Прогнозный ТЭБ

Прогноз строится не единым коэффициентом. Учитываются:

  • численность населения и жилищное строительство;
  • новые промышленные потребители;
  • модернизация/закрытие котельных;
  • газификация;
  • изменение систем теплоснабжения;
  • электрификация отдельных процессов;
  • энергосбережение;
  • подтвержденные инвестиционные проекты.

Для каждого крупного изменения желательно указывать источник и год начала эффекта.

Этап 7. Межтопливная конкуренция

Если задача проекта и Порядок требуют сравнения вариантов, оценивается экономическая целесообразность перехода между видами топлива/энергии. В расчет включаются не только цена ресурса, но и инфраструктурные и эксплуатационные затраты, инвестиции, эффективность оборудования и иные применимые параметры.

Такой расчет должен быть воспроизводимым: исходные цены и коэффициенты фиксируются отдельной таблицей.

Этап 8. Проверка согласованности с другими документами

ТЭБ сопоставляется со схемами теплоснабжения, программой газификации, генеральным планом и крупными инвестиционными проектами. Если в схеме теплоснабжения планируется закрытие угольной котельной и перевод на газ, прогнозный ТЭБ должен показать соответствующее изменение структуры топлива.

Этап 9. Итоговый комплект

Заказчику целесообразно передавать:

  • фактический ТЭБ;
  • прогнозный ТЭБ;
  • пояснительную записку;
  • расчетные таблицы в редактируемом формате;
  • таблицу коэффициентов и исходных предпосылок;
  • журнал источников данных;
  • результаты межтопливной конкуренции, если она выполнялась;
  • перечень неустраненных ограничений исходных данных;
  • версию, пригодную для последующей актуализации.

Сроки разработки

Срок зависит от масштаба территории и скорости ответов поставщиков. Нормативный ориентир для фактического ТЭБ — завершение не позднее 1 октября года, следующего за отчетным. Поэтому при разработке баланса за 2025 год в 2026 году сбор данных и верификацию необходимо организовать до этой даты с достаточным резервом на уточнения.

Как оценить качество результата

Хороший ТЭБ отвечает на вопросы:

  • откуда получено каждое крупное значение;
  • почему оно отличается от альтернативного источника;
  • как выполнен перевод в т у.т.;
  • как учтено преобразование энергии;
  • почему выбран конкретный сценарий прогноза;
  • какие проекты изменяют баланс;
  • можно ли повторить расчет при появлении новых данных.

Если эти ответы отсутствуют, документ сложно защищать и практически невозможно качественно актуализировать.

Разработка ТЭБ Центром развития инженерной инфраструктуры

Центр развития инженерной инфраструктуры разрабатывает ТЭБ муниципальных образований по приказу Минэнерго № 1169: собирает и верифицирует исходные данные, выполняет фактические и прогнозные расчеты, межтопливную конкуренцию и готовит редактируемую расчетную базу вместе с пояснительной запиской.

Читайте также

Практическое применение

Как использовать материал в инженерной работе

Проверить исходные данные

Сопоставьте выводы материала с действующими схемами, программами, эксплуатационными данными и планами развития территории.

Связать с расчетами и мероприятиями

Используйте тему статьи как повод проверить ограничения системы, потребность в расчетах, обследовании или актуализации документов.

Перейти к прикладной задаче

Если материал относится к вашей территории или объекту, его можно развить в техническое задание, обследование, схему, модель или аналитическую записку.
